איך לבחור חברות בניה ירוקה לפרויקט

חברות בניה ירוקה בתהליך הפרויקט

תכנון, ייעוץ וליווי של חברות בניה ירוקה לאורך שלבי הפרויקט, מהסקיצה ועד סגירת תיק ההתעדה

תקן 5281 הפך מדרישת רשות וולונטרית לסטנדרט מחייב במרבית הרשויות המקומיות בישראל, ובכך שינה את סדר היום התכנוני של יזמים וחברות בנייה. ההשלכה הישירה היא שהחלטות שנחשבו בעבר להחלטות אדריכליות גרידא, כמו הרכב הזיגוג או עובי הבידוד במעטפת, הפכו להחלטות רגולטוריות שנבדקות על ידי גוף בדיקה מטעם מכון התקנים. מי שמגלה זאת בשלב ההיתר מגלה גם שחלק מההחלטות כבר אינן הפיכות. המאמר הזה ממפה את תפקידן של חברות בניה ירוקה לאורך שלבי הפרויקט, את חלוקת האחריות בין הגורמים, ואת המסמכים והראיות שנדרש לנהל מהיום הראשון.

זמן קריאה: 9 דקות

עיקרי הדברים

  • חברות בניה ירוקה הן גופי תכנון, ייעוץ וליווי, ולא קבלנים מבצעים, וערכן נמדד ביכולת להשפיע על ההחלטות בטרם הפכו לקבועות בתוכניות.
  • בתהליך פועלים שלושה תפקידים נפרדים, יועץ, מלווה ובודק, וערבוב ביניהם יוצר בלבול אחריות.
  • ההגשה להתעדה נבחנת לפי ראיות ולא לפי כוונות תכנוניות, ולכן תיעוד שוטף מהיום הראשון הוא תנאי לסגירה מהירה של התיק.
  • מפת ההפיכויות של הפרויקט נסגרת בהדרגה, והחלטות המעטפת שמתקבלות בשלב הסקיצה הן המשפיעות ביותר על העמידה בתקן.
תוכן עניינים ▾

תפקידן של חברות בניה ירוקה בפרויקט בנייה

חברות בניה ירוקה אינן קבלנים מבצעים אלא גופי תכנון, ייעוץ וליווי, שאחראים על עמידת הפרויקט בדרישות הבנייה בת-הקיימה ועל תיאום בין התכנון לביצוע. המונח "בנייה בת-קיימא" מעוגן בתקנות התכנון והבנייה (תכן הבנייה), ומדובר בהגדרה רגולטורית מחייבת ולא בסיסמה שיווקית. כלומר, מי שמתכנן מבנה בתחולת התקנות נדרש לעמוד בדרישות מוגדרות, ולא מדובר בבחירה ערכית של היזם.

תפקיד החברה נפרש על פני כל שרשרת ההחלטות: קביעת יעדי התקן בשלב האפיון, שילוב הדרישות בתוכניות האדריכל ויועצי המערכות, הכנת ההגשה מול גוף הבדיקה, וליווי הביצוע בשטח עד סגירת התיק. משרדנו, GreEngineering, מלווה פרויקטים בתחומי מגורים, מסחר, חינוך, מלונאות ומוסדות בריאות, מהתכנון המוקדם ועד קבלת התו. חברת בנייה ירוקה שמצטרפת רק בשלב ההגשה מקבלת מציאות תכנונית גמורה, ולכן יכולת ההשפעה שלה מצטמצמת משמעותית. הערך המקצועי טמון ביכולת לכוון את ההחלטות בטרם הפכו לקבועות בתוכניות.

קריטריונים לבחירת חברת בנייה ירוקה לפרויקט מסחרי

קריטריונים לבחירת חברת בנייה ירוקה לפרויקט מסחרי

פרויקט מסחרי מציב דרישות שונות מפרויקט מגורים, בעיקר בגלל ריבוי קבלני משנה, מערכות בניין מורכבות ולוחות זמנים לחוצים. כאשר בוחרים חברת בנייה ירוקה מתוך חברות בניה ירוקה בישראל, הקריטריון הראשון הוא ניסיון מוכח בפרויקטים דומים בהיקף ובייעוד, כולל הליך התעדה שנסגר בהצלחה מול מכון התקנים. הקריטריון השני הוא יכולת ניהול מסמכים, שכן בפרויקט מסחרי נאספות מאות ראיות מספקים שונים. הקריטריון השלישי הוא שיטת עבודה שמחברת תכנון לביצוע ולא מסתפקת בהפקת דוחות.

שאלות סינון לפני ההתקשרות

בשיחת ההיכרות מומלץ לבחון ארבעה נושאים. ראשון, כמה פרויקטים באותו ייעוד והיקף ליוותה החברה עד קבלת התו, ולא רק עד הגשת הבקשה. שני, מי בפועל אחראי על איסוף הראיות מהספקים ומהקבלן, היועץ או צוות הפרויקט. שלישי, איך מתבצע מעקב גרסאות מסמכים, כאשר מפרטים מתעדכנים במהלך הביצוע. רביעי, איך מתואם הייעוץ מול הקבלן בשטח, כולל בדיקת חומרים שהגיעו לאתר. תשובות מדויקות לארבע השאלות האלה מעידות על שיטת עבודה מובנית יותר מכל מצגת.

יועץ, מלווה ובודק, שלושה תפקידים נפרדים

בתהליך בנייה ירוקה פועלים שלושה גורמים בעלי תפקידים נבדלים, וערבוב ביניהם יוצר בלבול אחריות. היועץ מקבל את ההחלטות התכנוניות: הרכב המעטפת, ניצול המסה התרמית, מערכות הבניין והתאמת הפתרונות לדרישות התקן. המלווה מנהל את התהליך קצה לקצה, מהאפיון ועד סגירת ההערות, כולל תיאום בין יועצי המערכות וניהול תיק הראיות. הבודק, גוף בדיקה מטעם מכון התקנים, מבצע בקרה מול דרישות התקן בנפרד משני הגורמים האחרים.

תהליך ההתעדה מול מכון התקנים מתועד כתהליך רשמי, שבו נבדקת ההגשה מול אמות המידה של התקן, והמלווה הוא שמוודא שכל מסמך מגיע בפורמט ובתוכן שגוף הבדיקה דורש. חלוקת אחריות מומלצת קובעת שהיועץ אחראי על קביעת תנאי הסף ועל הפתרונות התכנוניים, המלווה אחראי על ההגשות, על תיעוד החומרים ועל הבקרות בשטח, והבודק אחראי על קביעת העמידה בתקן. משרדנו פועל בתפקיד היועץ והמלווה גם יחד, ובכך מבטיח רציפות בין ההחלטה התכנונית לבין הראיה שמוכיחה אותה.

עיתוי הכנסת מהנדס בניה ירוקה לשלב התכנון

עיתוי הכנסת מהנדס בניה ירוקה לשלב התכנון

מעטפת המבנה נקבעת בפועל בשלב הסקיצות, הרבה לפני שמישהו חושב על הגשה להיתר. ככל שמהנדס בניה ירוקה מצטרף מוקדם יותר, כך גדלה יכולת ההשפעה שלו על ההחלטות היקרות לשינוי: אוריינטציה, יחס שטחי זיגוג, הרכב קירות החוץ ומיקום הצללות. טיפול מוקדם בתכנון המעטפת מאפשר בחינת חלופות בזמן שהתוכניות עדיין גמישות, ואילו טיפול מאוחר מגביל את היועץ להתאמת הדרישות למציאות קיימת, כאשר כל שינוי מחייב עדכון תוכניות, מפרטים ובדיקות מחודשות.

תכנון תרמי מתקדם של מעטפת ומערכות הוא הכלי שמאפשר את ההשפעה הזאת, שכן הוא מתבצע בתוך המודל התכנוני ולא אחריו. אנחנו מצרפים את המהנדס לצוות התכנון עוד בטרם קיבוע הסקיצות, במטרה לכוון את ההחלטות לכיוון שעומד בתקן ומשרת את נוחות המשתמשים. מרגע שהוגשה בקשה להיתר עם תוכניות מאושרות, חלק מההחלטות הופכות לבלתי הפיכות בלי סבב עדכון מלא, וזו הסיבה שהעיתוי הוא ההחלטה החשובה ביותר של היזם בתחום.

מסלול ליווי בנייה ירוקה בפרויקט מסחרי, שלב אחר שלב

הליווי בפרויקט מסחרי נפרש על חמישה שלבים מרכזיים: אפיון היעד וקביעת הדרישות, שילובן בתוכניות ובמפרטים, הכנת ההגשה לגוף הבדיקה, בקרת השטח במהלך הביצוע, וסגירת הערות עד קבלת התו. בפרויקטים מסחריים פועלים קבלני משנה רבים במקביל, ולכן ניהול גרסאות מסמכים הוא תנאי לכך שהראיה שנאספת בשטח תתאים לתוכנית שאושרה.

שלב התכנון, מיעדים ועד מפרטים

בשלב התכנון נקבעים היעדים של הפרויקט מול התקן, נבחנות חלופות של מעטפת ומערכות, ומנוסחים המפרטים שילוו את הקבלן. השלב הזה דורש תיאום רציף עם האדריכל ועם יועצי החשמל, האוורור והסניטריה, שכן דרישה אחת של התקן נוגעת לעיתים קרובות לכמה דיסציפלינות בבת אחת.

שלב הביצוע, בקרות שטח ואישורי חומרים

בשלב הביצוע נבדקים החומרים שמגיעים לאתר מול המפרטים שאושרו, ומתועדים פרטי ביצוע קריטיים, כמו הרכב הבידוד ואטימת גשרי קור. סטייה בין חומר שהוזמן לחומר שסופק מחייבת בדיקה מחודשת של ההתאמה לתקן בטרם ההתקנה.

שלב הסגירה, תיק ראיות ומענה להערות

בשלב הסגירה נאסף תיק הראיות הדיגיטלי, מוגש לגוף הבדיקה, וניתן מענה להערות שהועלו. תיק שנבנה לאורך כל הדרך נסגר מהר יותר, שכן כל ראיה כבר תועדה בזמן אמת ולא נדרש שחזור לאחור.

ניהול מסמכים וראיות לאורך הפרויקט

ניהול מסמכים וראיות לאורך הפרויקט

ההגשה להתעדה נבחנת לפי הראיות, ולא לפי הכוונות התכנוניות. תיק הראיות כולל תוכניות מאושרות, מפרטים, אישורי חומרים מהיצרנים ומהספקים, תיעוד ביצוע מהאתר וראיות מדידה. פרויקט שלא ניהל תיעוד שוטף מוצא את עצמו בסוף הדרך עוסק בארכיאולוגיה של מסמכים, מחפש אישורי יצרן לחומרים שכבר הותקנו ומבקש מהספקים אסמכתאות רטרואקטיביות. הנוהל הנכון הוא תיעוד מהיום הראשון, כולל ניהול פסולת בנייה כחלק מהראיות הנדרשות לתיק.

צ'ק ליסט ראיות לפי שלבי הפרויקט

שלב הפרויקט ראיות מרכזיות
לפני ביצוע תוכניות מאושרות, מפרטים חתומים, אישורי יצרן לחומרים שהוזמנו
במהלך הביצוע תיעוד צילומי של פרטי מעטפת, אישורי אספקה מותאמים למפרט, רישומי בקרות שטח
לפני מסירה תיק ראיות דיגיטלי מלא, ראיות מדידה, אישורי פינוי פסולת לאתרים מורשים

הטבלה ממחישה עיקרון אחד: כל שלב מייצר ראיות משלו, וראיה שלא נאספה בזמן איסופה קשה לשחזור. לכן ניהול התיעוד הוא חלק מהותי מהליווי ולא מטלה מנהלית שניתן לדחות לסוף.

גורמים המשפיעים על היקף הליווי הנדרש

היקף הליווי בפרויקט בנייה ירוקה נקבע לפי מספר גורמים מובחנים, ולא לפי גודל המבנה בלבד. גודל וסוג המבנה קובעים איזה חלק של התקן חל עליו ובאיזה עומק. מורכבות המערכות, כמו מערכות בניין מתקדמות או מעטפות מיוחדות, מרחיבה את הניתוח הנדרש. מספר סבבי התכנון ותדירות השינויים משפיעים על היקף עדכוני המסמכים והמודלים. היקף הנוכחות בשטח נגזר משלב הביצוע וממספר קבלני המשנה.

פרויקט עם ריבוי קבלני משנה ושינויים תכופים דורש היקף ניהול ותיאום גדול בהרבה מפרויקט פשוט יותר, גם כאשר השטח הבנוי זהה. כל שינוי במפרט מחייב וידוא שהראיה שכבר נאספה עדיין תקפה, וזו הסיבה שפרויקטים עתירי שינויים צורכים יותר משאבי ניהול תיעוד. היקף הליווי נקבע אפוא בשילוב של סוג המבנה, מורכבות המערכות ואופי תהליך התכנון, ולא ניתן לקבוע אותו באופן אחיד מראש לכל פרויקט.

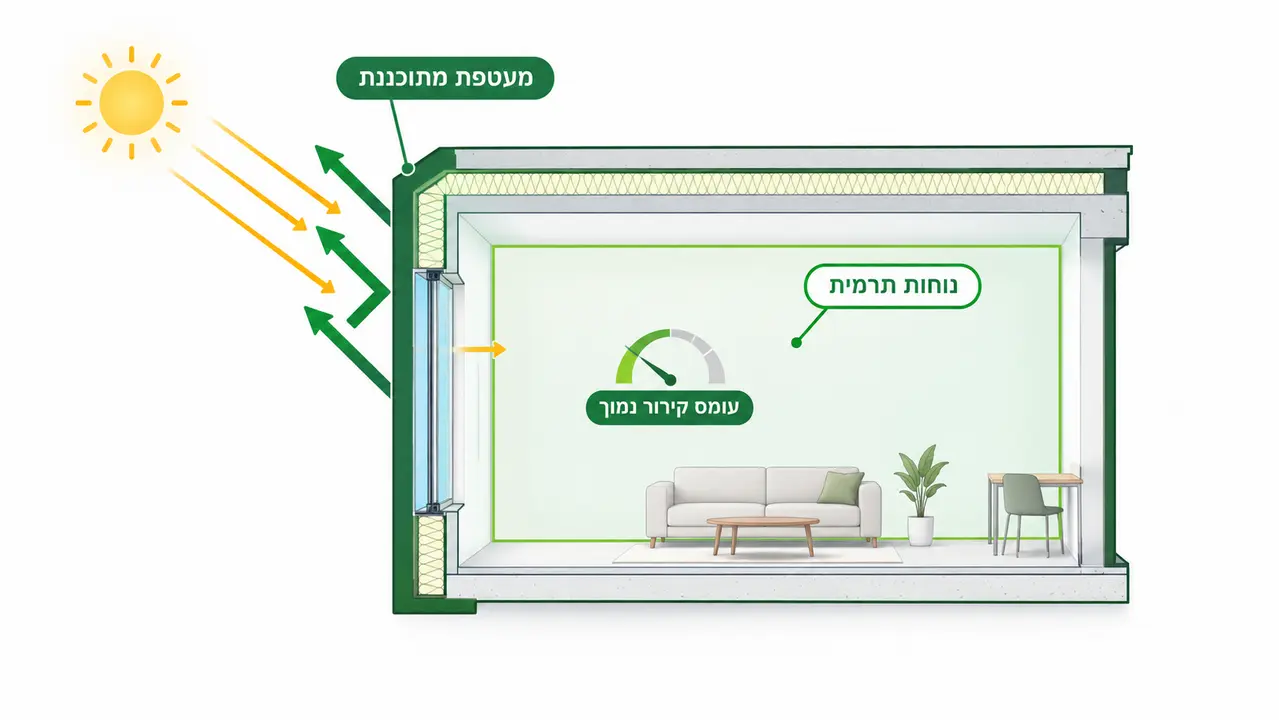

ערך הבנייה הירוקה מעבר לעמידה בתקן

ערך הבנייה הירוקה מעבר לעמידה בתקן

תכנון נכון של המעטפת, של מערכות הבניין ושל נוחות המשתמשים משפיע על הנכס לאורך כל חייו התפעוליים, ולא רק על ההיתר. מבנה עם מעטפת מתוכננת היטב מציג עומס קירור נמוך יותר, יציבות טמפרטורה גבוהה יותר ותנאי נוחות טובים יותר לדיירים ולמשתמשים. במבני מסחר ותעסוקה, שבהם עלות התפעול מלווה את הנכס שנים ארוכות, החלטות המעטפת שהתקבלו בשלב הסקיצה ממשיכות לעבוד לטובת הבעלים בכל יום תפעול. מסגרת החשיבה המקצועית היא עלות מחזור חיים, שמשווה את ההשפעה התפעולית של כל החלטה לאורך זמן ולא רק את השקעתה הראשונית.

בחינת ההיבטים של בנייה ירוקה בישראל, בין השאר במסגרת סקירה של גוף ביקורת ממלכתי, מצביעה על הקשר בין תכנון מיטבי לבין חיסכון באנרגיה ובמים ועל שיפור תנאי הבריאות במבנים. כלומר, התועלת מוכרת גם ברמת המדיניות הציבורית ולא רק ברמת הפרויקט הבודד. אנחנו רואים בתקן נקודת פתיחה לתכנון איכותי, ולא יעד סופי.

צמצום סיכונים בלוחות זמנים של תכנון, היתר וביצוע

מרבית העיכובים בתהליכי בנייה ירוקה נובעים משני גורמים חוזרים: אי-התאמה בין התוכנית למפרט, והגשת מסמך ללא גרסה מאושרת. שני הגורמים ניתנים למנע באמצעות נוהל עבודה שמבטיח שכל מסמך מוגש נכון בפעם הראשונה. הכלי המרכזי הוא תכנון מוקדם ותיאום רב-יועצים, שמיישב סתירות בין דיסציפלינות בטרם ההגשה ולא אחרי הערת גוף הבדיקה.

התיאום מול הרשות המקומית הוא מרכיב נוסף בניהול הסיכונים, שכן דרישות סביבתיות שונות נבדקות על ידי גורמים שונים במקביל, ואי-התאמה ביניהן מתגלה בדרך כלל רק בשלב הבחינה. ליווי מוקדם של תהליכי היתר בנייה מקדים את זיהוי הדרישות לשלב שבו עדיין ניתן לתקן, ובכך מצמצם את הסיכוי להחזרת מסמכים. ההיגיון הוא פשוט: מסמך שנבדק פנימית לפני ההגשה עובר את בחינת הרשות בסבב אחד, ומסמך שלא נבדק חוזר עם הערות ומצריך סבב נוסף של עדכון, תיאום והמתנה.

טעויות תכנון נפוצות ודרך מנען

טעויות תכנון נפוצות ודרך מנען

ארבע טעויות חוזרות בפרויקטים של בנייה ירוקה, וכולן ניתנות למנע בתכנון נכון. הראשונה היא כניסה מאוחרת של הייעוץ, אחרי שהחלטות המעטפת כבר נקבעו, מה שמגביל את מרחב הפתרונות הזמינים. השנייה היא החלפת חומרים במהלך הביצוע בלי בדיקה מחודשת, למשל שינוי סוג הבידוד או הרכב הזכוכית, שמשפיע ישירות על הביצועים התרמיים שתוכננו. השלישית היא תיעוד תמונות לא עקבי מהאתר, שמותיר פערים בתיק הראיות. הרביעית היא תיאום חסר בין יועצי המערכות, שמביא לפתרונות סותרים באותו מבנה.

המנע הוא נוהל החלפת חומרים מחייב, שקובע שכל חומר חלופי נבדק מול התקן ומותיר עקבה מתועדת. כאשר מבוצע שינוי בהרכב הזיגוג, נדרש עדכון של המודל התרמי ובדיקה שהביצועים עדיין עומדים בדרישות, בטרם ההזמנה מהיצרן. התיעוד האתראי נובע מצ'ק ליסט שנקבע מראש, ולא משיקול דעת של רגע נתון. אלו אינן דרישות בירוקרטיות אלא התנאים שמבטיחים שהמבנה שנמסר זהה למבנה שתוכנן ושאושר.

תקן 5281 וזיקתו לתכנון התרמי והאנרגטי

תקן 5281 מגדיר דרישות בתחומים סביבתיים מרובים, אך בפועל הוא נשען על החלטות תכנון תרמי, מעטפת ומערכות שמתקבלות בשלבים המוקדמים. ת"י 1045 קובע את דרישות הבידוד התרמי, ות"י 5282 עוסק בביצועים האנרגטיים של המבנה. שלושת התקנים פועלים כמערכת אחת, והחלטה באחד מהם משפיעה על השניים האחרים. לדוגמה, בחירת זיגוג בעל התנגדות תרמית (R-Value) גבוהה עשויה להקל על העמידה בדרישות האנרגטיות, אך דורשת בחינה מקבילה של כמות האור הטבעי שנכנסת למבנה.

היכרות עם תקן 5281 מהלכה למעשה מאפשרת להבין אילו דרישות חלות על כל ייעוד ואילו החלטות תכנוניות משפיעות על כל דרישה. דף התקן הרשמי במכון התקנים הוא המקור הסמכותי לנוסח הדרישות, וכל עבודה מקצועית נשענת עליו ישירות. אנחנו מבצעים את המידול התרמי והאנרגטי בטרם ההגשה, כך שההחלטות התכנוניות נבחנות מול התקנים בזמן אמת ולא בדיעבד, והמודל משמש גם כבסיס לראיות בתיק ההתעדה.

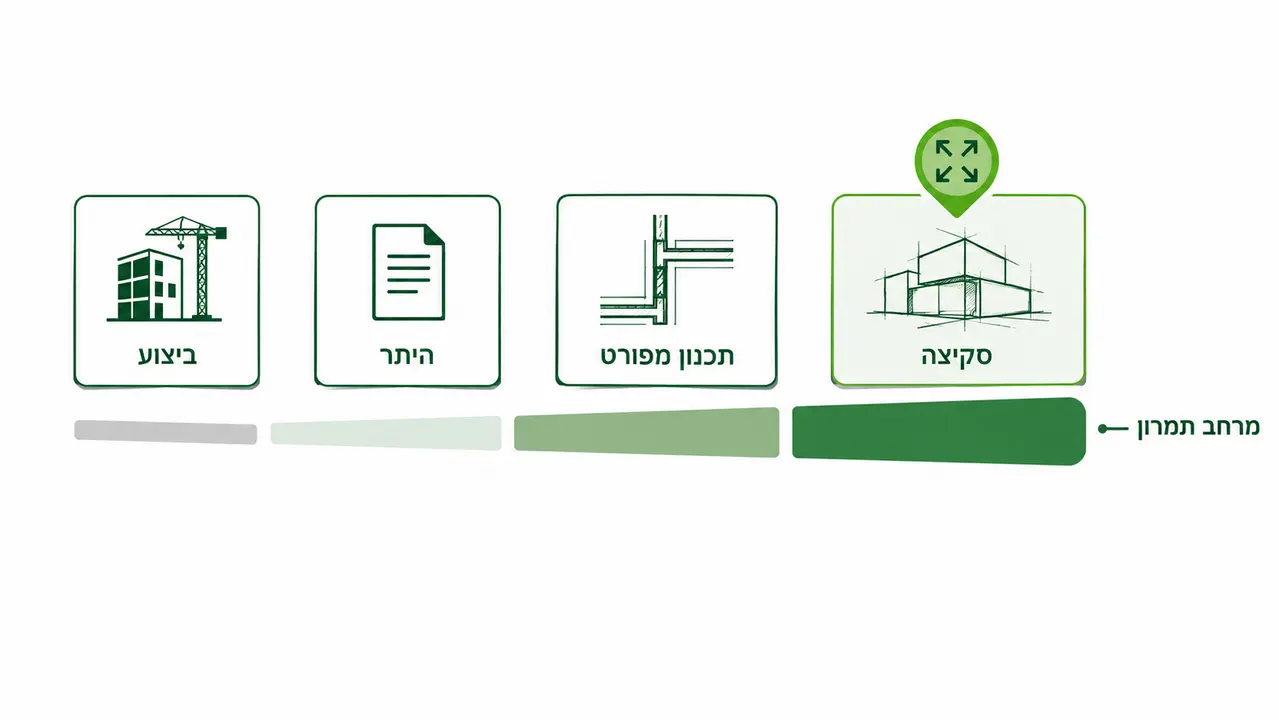

מה ניתן עוד לשנות בכל שלב תכנון

מה ניתן עוד לשנות בכל שלב תכנון

ההבנה החשובה ביותר ליזם היא מפת ההפיכויות של הפרויקט. לכל אבן דרך סטטוטורית נלווים החלטות שהופכות מאותו רגע לקבועות, ושינוי שלהן מחייב תהליך עדכון מלא. הטבלה הבאה מפרטת את מסלול ההחלטות לפי שלבים.

שלב החלטות שעדיין פתוחות מה שכבר נקבע
סקיצה ראשונית אוריינטציה, יחסי זיגוג, חלוקת פנים, הצללות המגרש, הייעוד, זכויות הבנייה
תכנון מפורט הרכב המעטפת, מערכות הבניין, מפרטים הגיאומטריה הכללית של המבנה
היתר פרטי ביצוע, בחירת ספקים וחומרים התוכניות שהוגשו ואושרו
ביצוע התאמות טכניות מקומיות, בכפוף לבדיקה המעטפת, המפרטים, הדרישות שאושרו

מקריאת הטבלה עולה המסקנה שהכרת התקן נדרשת כבר בשלב הסקיצה, שכן זה השלב שבו ההחלטות המשפיעות ביותר על העמידה בדרישות מתקבלות, ובו מחיר השינוי הוא הנמוך ביותר. בשלב הביצוע נותר מרחב תמרון מצומצם בלבד, וכל שינוי משמעותי מחייב חזרה לסבבי העדכון של התוכניות וההגשה.

החלטות המעטפת מתקבלות בשלב הסקיצות, אך נבדקות רק בהגשה, ולכן הצירוף המוקדם של הייעוץ הוא שקובע את מרחב התמרון התכנוני של הפרויקט.

ליווי רב תחומי תחת קורת גג אחת

דרישות הבנייה הירוקה נוגעות לתחומים שבמרבית הפרויקטים מפוזרים בין כמה יועצים: תכנון תרמי, נספחי רוחות והצללות, אנרגיה ואנרגיה מתחדשת, איכות הסביבה וגיליון אשפה. כאשר כל תחום מטופל על ידי גורם נפרד, נוצרים ממשקים שמחייבים תיאום, ואי-התאמה בין הנספחים מתגלה בדרך כלל רק בשלב הבחינה. משרדנו מרכז את כל המעטפת הזאת תחת קורת גג אחת, מבנייה ירוקה ותכנון תרמי ועד סימולציות רוחות במודל CFD וגיליון אשפה במידול BIM REVIT, כך שהמסמכים שנוצרים עולים זה עם זה בקנה אחד.

העומק הזה נשען על ניסיון שנצבר ביותר מאלפיים פרויקטים, מבתים פרטיים ועד שדה תעופה תמנע ובית החולים לילדים רפפורט ברמב"ם. הטווח הזה, מהתב"ע ועד ההיתר ומהסקיצה ועד האלמנט האחרון בשטח, הוא שמאפשר לצוות שלנו לראות את הפרויקט כמערכת אחת ולא כאוסף של נספחים. התוצאה מבחינת היזם היא תיק קוהרנטי, שכל חלק בו תומך בחלקים האחרים.

סיכום מעשי וצעד הבא

חברות בניה ירוקה קובעות בפועל את המקום שבו הפרויקט ייפגש עם התקן: בשלב הסקיצה, שבו כל חלופה פתוחה, או בשלב הסגירה, שבו נותר לתאם את המציאות הקיימת אל הדרישות. ההבדל בין שני המצבים הוא הבדל במרחב התמרון התכנוני, והוא נקבע בהחלטה אחת של היזם: מתי לצרף את הייעוץ לצוות. ככל שהצירוף מוקדם יותר, כך התקן הופך ממגבלה שמנהלים אליה לכלי תכנון שעובד בשביל הפרויקט.

נשמח לבחון את הפרויקט שלכם

אם עומד בפניכם פרויקט בתחולת התקנות, דברו איתנו לבחינת המסלול המתאים לו. נבחן את התוכניות ונציע את סדר הפעולות הנכון לשלב שבו הפרויקט נמצא כעת.

שאלות נפוצות

האם פרויקט שנמצא כבר בשלב הביצוע יכול להיכנס למסלול של בנייה ירוקה? ▾

כן, אך בתנאים מגבילים. בשלב הביצוע המעטפת והמפרטים כבר נקבעו, ולכן הייעוץ מוגבל לבחינת התאמת המציאות הקיימת לדרישות התקן. כל שינוי משמעותי מחייב עדכון תוכניות ובדיקות מחודשות, ולכן כדאי להעריך את היתכנות המסלול בטרם הפנייה.

מה קורה כאשר מתגלה אי-התאמה בין חומר שסופק למפרט המאושר? ▾

החומר נבדק מול דרישות התקן בטרם ההתקנה, ולא אחריה. אם הביצועים של החומר החלופי אינם עומדים בדרישות, מתבצע עדכון של המודל התרמי ובחינה מחודשת של הפתרון, כולל השלכות על המסמכים שכבר הוגשו.

האם כל רשות מקומית דורשת את תקן 5281 באותה מידה? ▾

לא בהכרח. הדרישה נקבעת בכל רשות בהתאם למדיניות התכנונית שלה ולתנאים שהיא מקבעת בהליכי ההיתר, ולכן מומלץ לבדוק את דרישות הרשות הספציפית בשלב האפיון ולא להסתמך על פרויקט קודם ברשות אחרת.

מה ההבדל בין תקן 5281 לבין ת"י 5282? ▾

תקן 5281 הוא תקן הבנייה הירוקה, שמקיף תחומים סביבתיים מרובים, ואילו ת"י 5282 עוסק בביצועים האנרגטיים של המבנה בלבד. השניים קשורים זה בזה, שכן החלטות המעטפת והמערכות משפיעות על שני המסלולים גם יחד.

האם ניתן להתקשר עם ייעוץ חלקי בלבד, רק לשלב ההגשה? ▾

אפשרי, אך כדאי להבין את המשמעות. ייעוץ שמצטרף בשלב ההגשה מקבל מציאות תכנונית גמורה, ויכולת ההשפעה שלו על ההחלטות התכנוניות מצטמצמת משמעותית. ערכו של הליווי המלא הוא בכיוון ההחלטות בטרם הפכו לקבועות בתוכניות.

על הכותב

אביעד בראון

אביעד בראון, מנכ״ל GreEngineering

מוביל משרד להנדסת סביבה ואנרגיה מכפר סבא המתמחה בתכנון, ייעוץ וליווי פרויקטים לבנייה ירוקה לפי תקן 5281, תכנון ומידול תרמי לפי תקני 1045 ו-5282, מידול רוחות והצללות, סקרי אנרגיה ואנרגיה מתחדשת, תכנון סביבתי לתב"עות ולהיתרי בנייה ותכנון פתרונות אשפה. במשרד מועסקים מהנדסים, אדריכלים ומתכננים בתחומי הנדסת אנרגיה, תעשייה וניהול ואיכות הסביבה, והוא ליווה למעלה מ-2,000 פרויקטים ברחבי הארץ, מבתים פרטיים ועד שדות תעופה, בתי חולים ומתחמי מגורים בקנה מידה לאומי.

האתר שלנו משתמש בעוגיות

אנו משתמשים בעוגיות הכרחיות להפעלת האתר, ובעוגיות סטטיסטיקה ושיווק שיסייעו לנו להבין כיצד האתר משמש אתכם ולשפר אותו. הבחירה בידיים שלכם וניתן לשנות אותה בכל עת. פרטים מלאים במדיניות הפרטיות.

עוגיות הכרחיות מפעילות את האתר; עוגיות סטטיסטיקה ושיווק ייטענו רק באישורכם. פרטים במדיניות הפרטיות.

עוגיות הכרחיות

נדרשות לתפקוד האתר, לאבטחתו, לרכיב הנגישות ולשמירת בחירת ההסכמה שלכם. לא ניתן לכבות אותן.

מדידה אנונימית של תנועת הגולשים באמצעות Google Analytics, לצורך שיפור התוכן והשירות.

מדידת אפקטיביות של קמפיינים והתאמת מסרים פרסומיים בפלטפורמות של Google.
